Kurz-Einblicke in den Bau der MLS Pragelpass:

(Unter Verwendung von Unterlagen aus dem Schweizerischen Bundesarchiv.)

Folgende Korrespondenz-Auszüge sind nicht repräsentativ. Sie dienen wiederum - wie vorangehend bei der Riseten-Bahn - einem 'farbigen' Einblick in den möglichst schnellen Bau dieser Bahn im Winter 1939/1940.

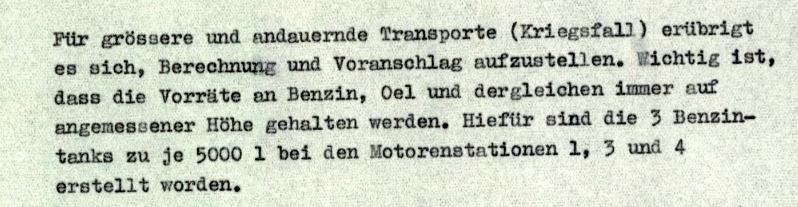

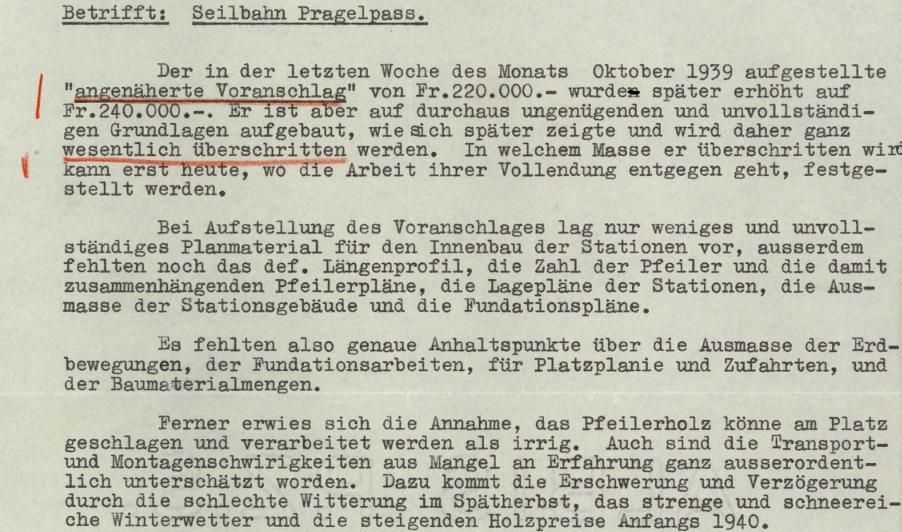

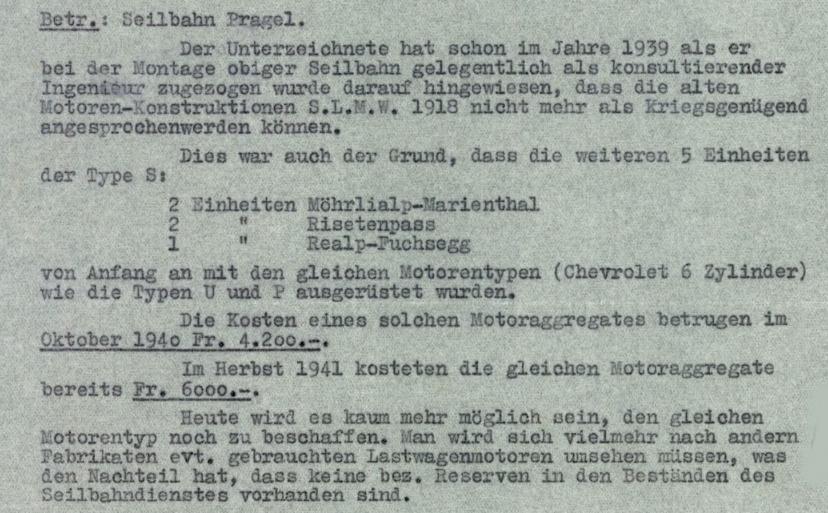

Planung, Kosten

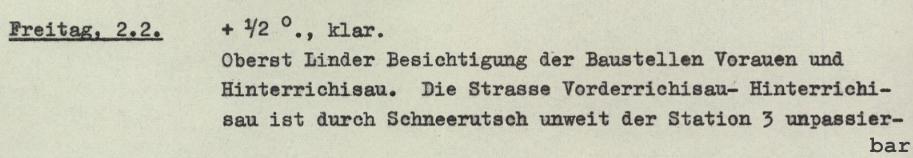

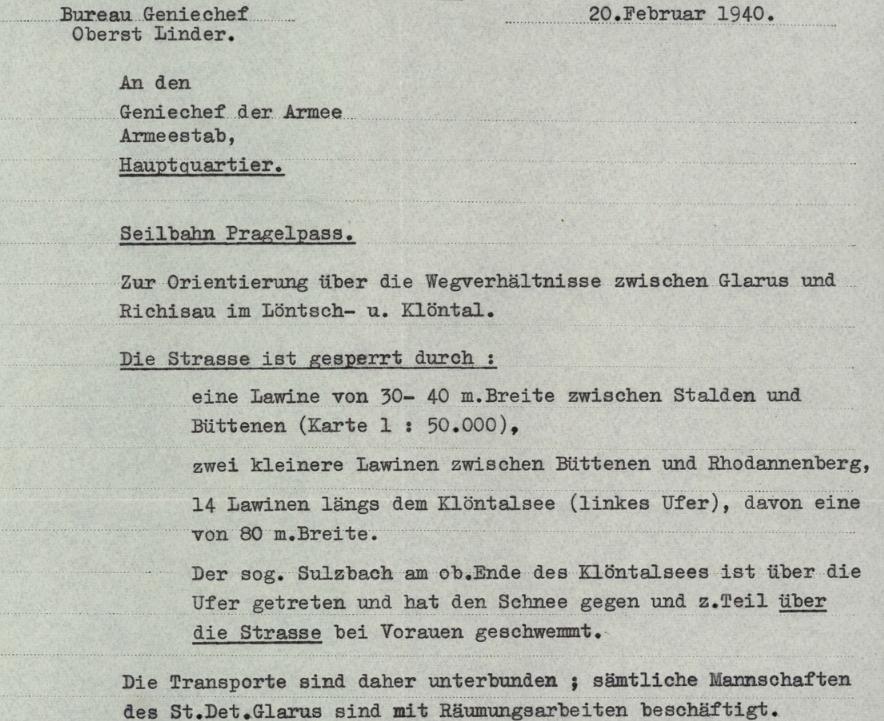

Problem Schnee und Lawinen

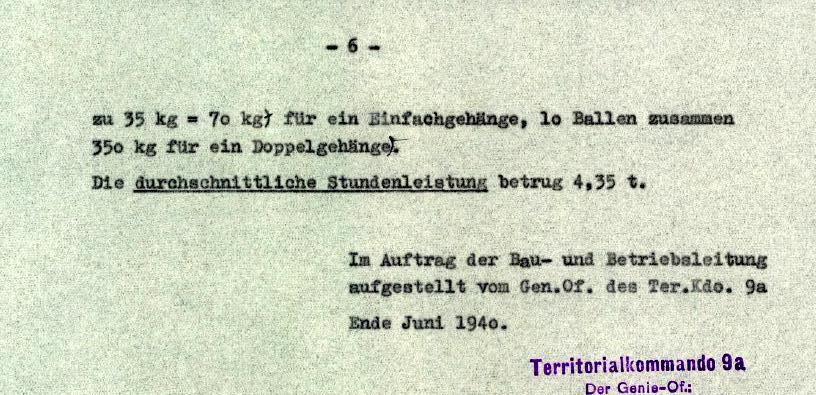

Oft musste die Bau-Mannschaft zur Schneeräumung der Zufahrten und Zugänge zu den Baustellen abkommandiert werden:

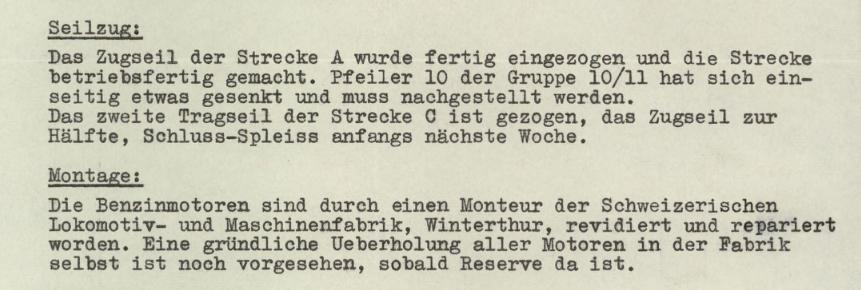

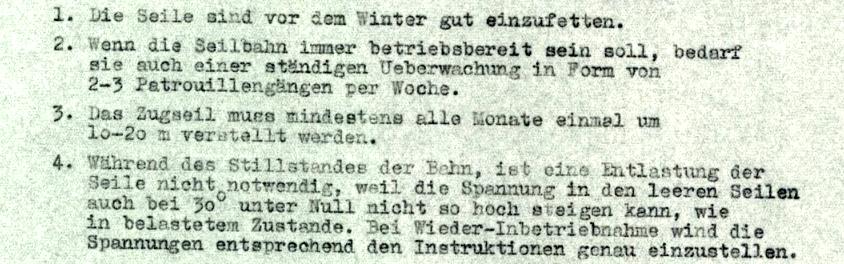

Technik

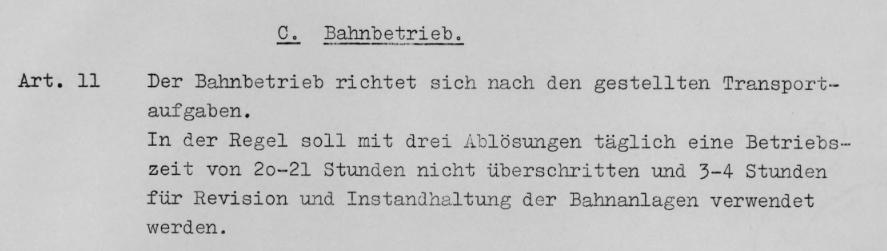

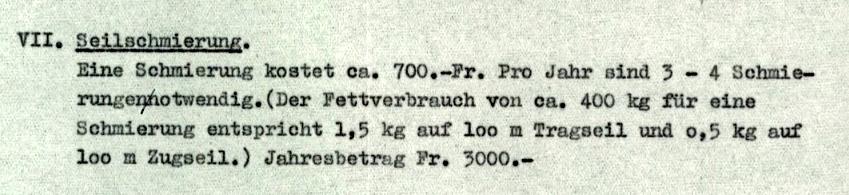

Betrieb

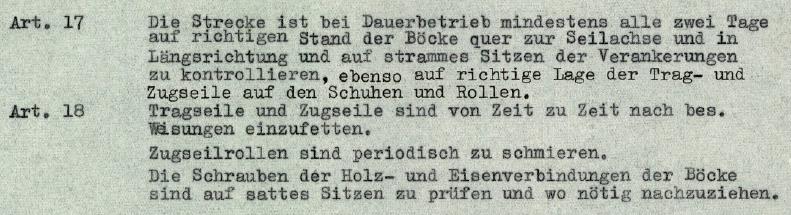

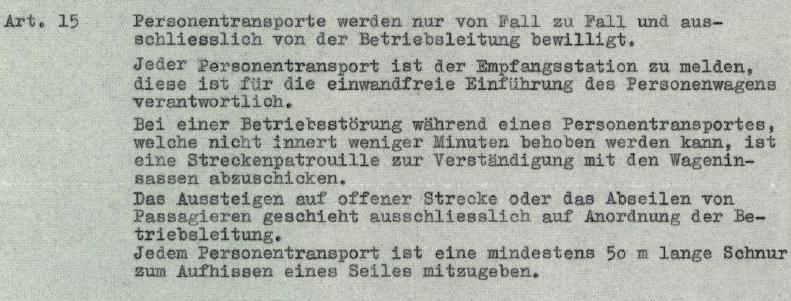

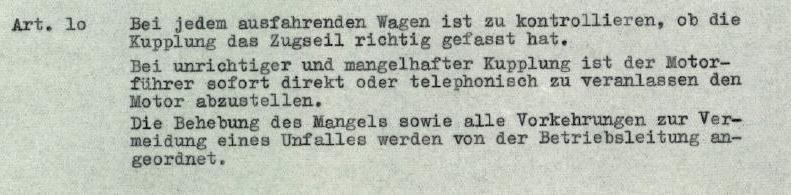

Auszüge aus dem Betriebsreglement:

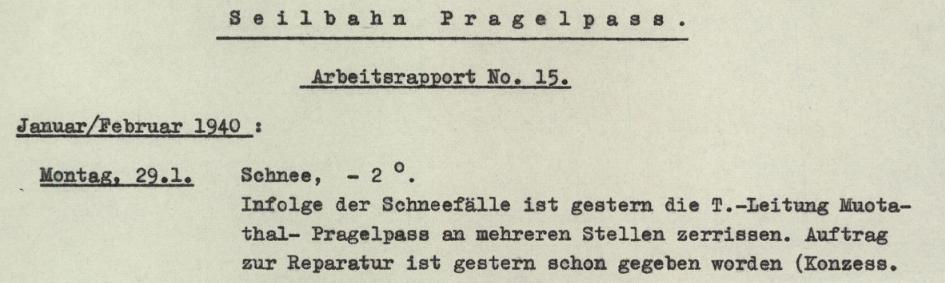

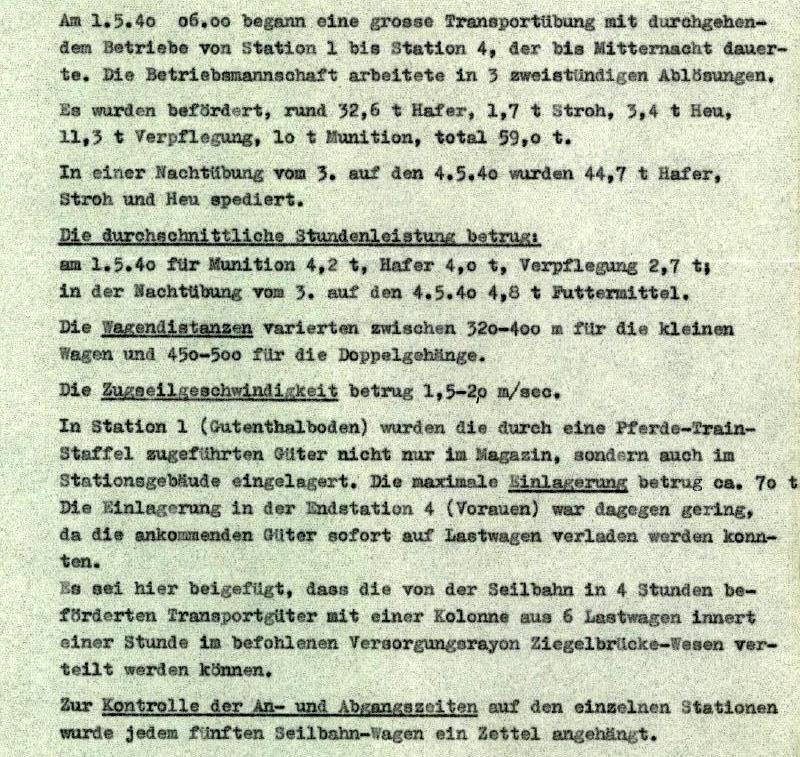

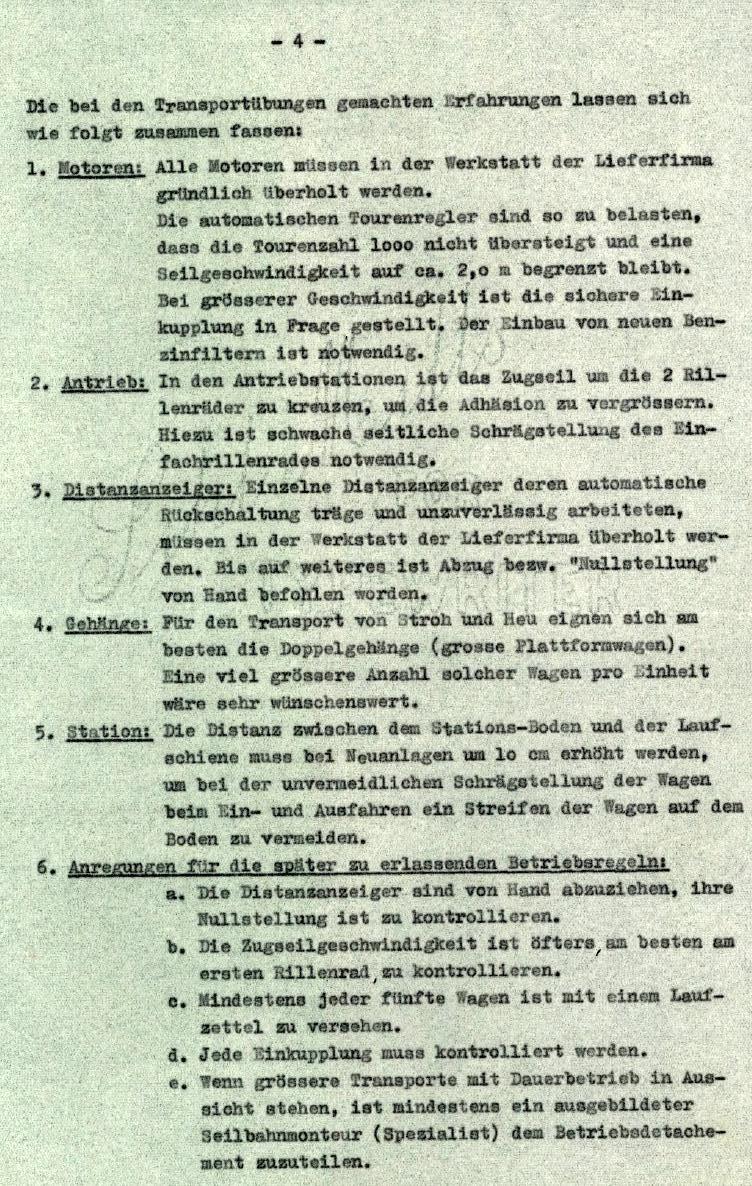

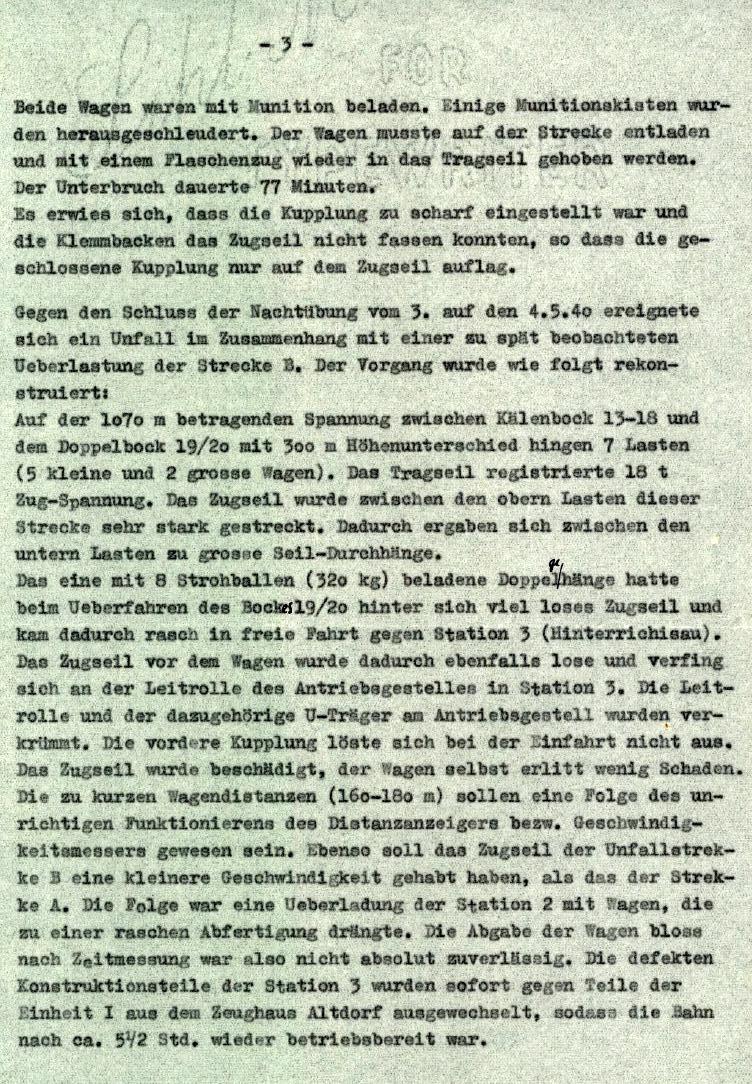

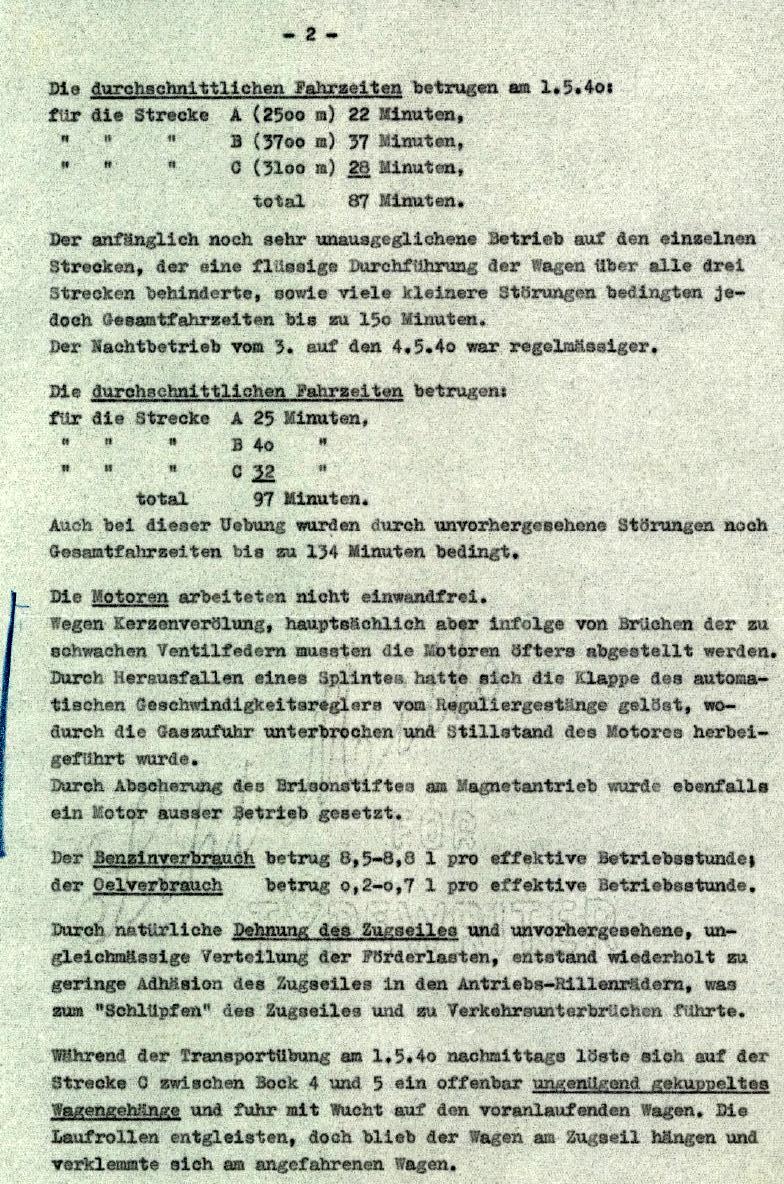

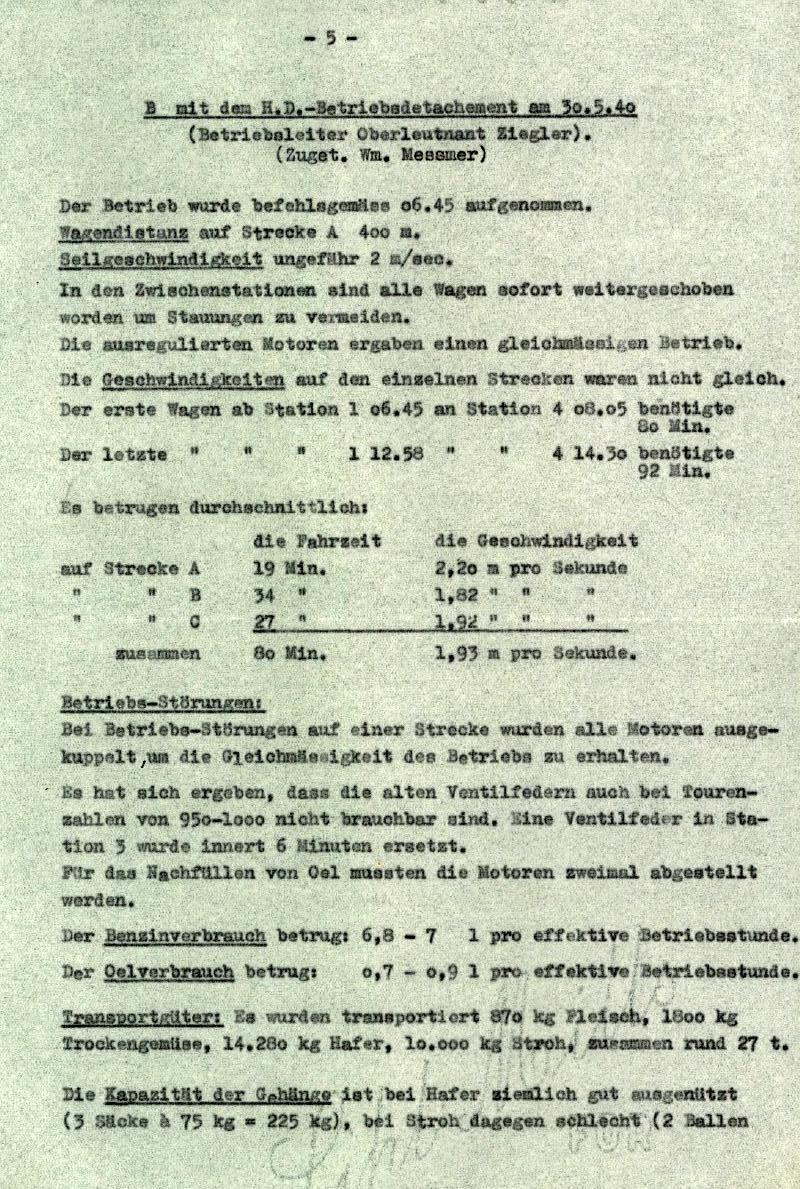

Test-Uebungen / Betriebsaufnahme:
